JR松山駅周辺の工事進捗状況

更新日:2026年9月30日

JR松山駅周辺では、松山市が西口駅前広場のほか、市道「松山駅西南北線」や「三番町線」などの工事を進めています。

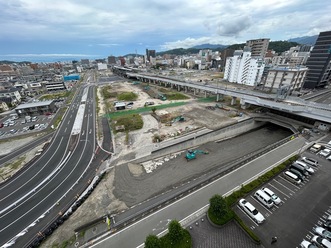

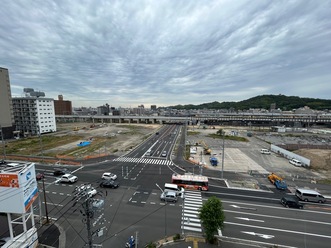

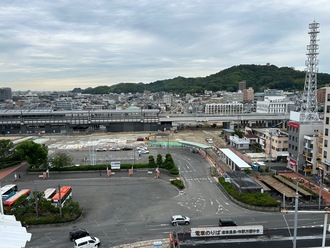

工事の進捗状況

JR松山駅周辺では、愛媛県、JR四国、伊予鉄道と連携して事業を進めています。それぞれの役割分担、進捗状況、今後の予定は愛媛県のホームページからご覧いただけます。

令和8年(2026年)7月時点

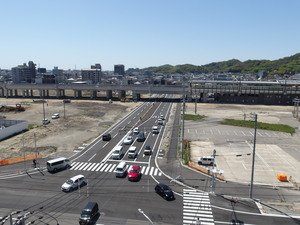

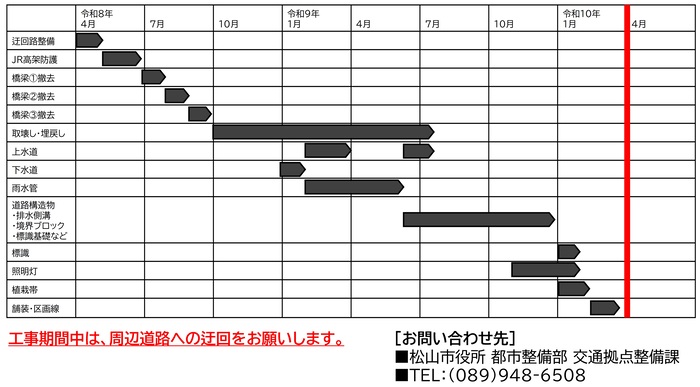

サクラメント通り(千舟町空港線)では、アンダーパス埋戻し工事に伴って、これから、橋梁の撤去作業を実施します。駅東側の松山駅広東西連絡線では、仮設の屋根付き通路の工事が進んでいます。

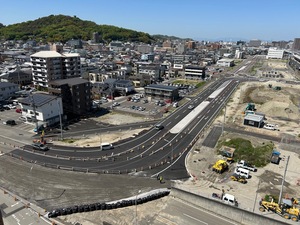

令和8年(2026年)4月時点

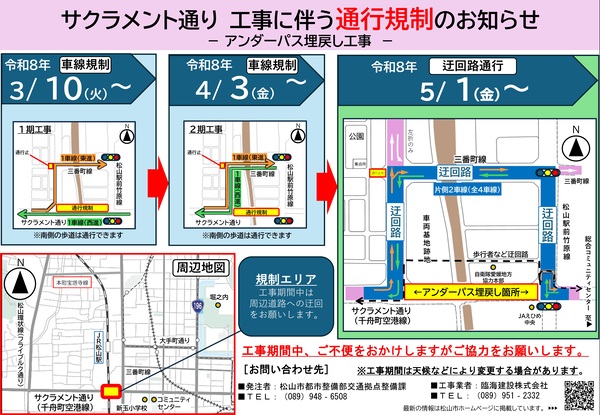

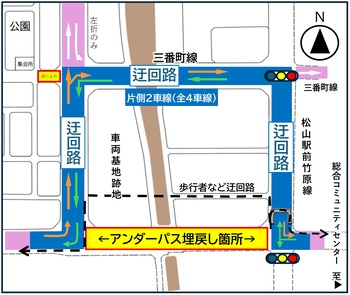

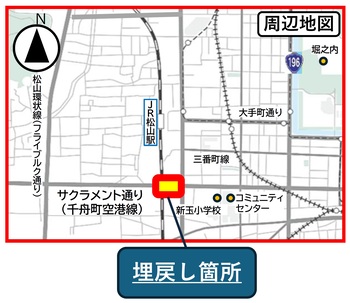

令和8年3月から、サクラメント通り(千舟町空港線)のアンダーパス埋戻し工事に伴い、駅西側の松山駅西南北線と高架下をくぐって東西をつなぐ三番町線の迂回路利用が始まりました。
工事期間中、ご不便をおかけしますがご協力をお願いします。

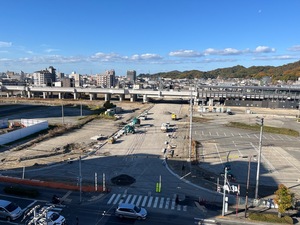

令和7年(2025年)12月時点

駅西側では、松山駅西南北線の舗装工事を引き続き進めながら、今後は照明の設置に取り掛かります。
駅東側では、三番町線に縁石などの道路構造物を設置する工事が進んでいます。

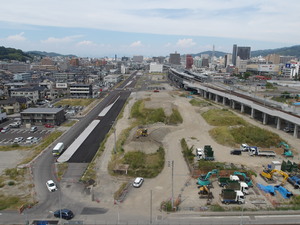

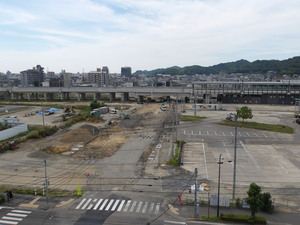

令和7年(2025年)9月時点

駅西側では、松山駅西南北線の舗装が順調に進んでいます。
駅東側では、三番町線の下水道や上水道などの地下埋設物の布設が完了し、中央分離帯などの道路構造物の整備に取り掛かります。

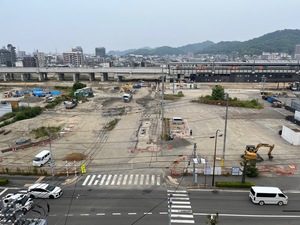

令和7年(2025年)7月時点

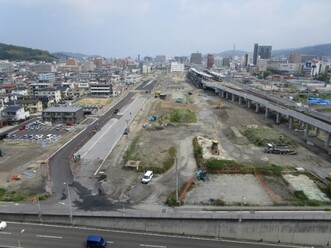

駅西側では、松山駅西南北線の道路整備を進めています。
駅東側では、三番町線の下水道や上水道などの地下埋設物を布設しています。

令和7年(2025年)5月時点

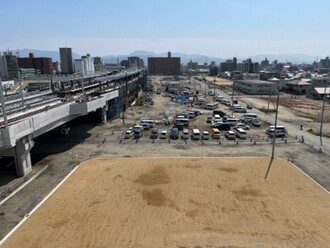

既存線が撤去されたため、三番町線などの東西につながる道路の整備を進めています。

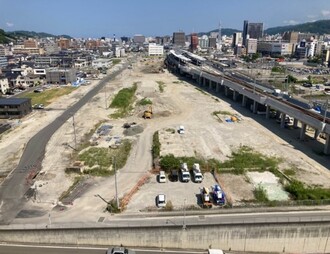

令和6年(2024年)9月時点

9月29日に高架の供用が始まりました。

令和6年(2024年)3月時点

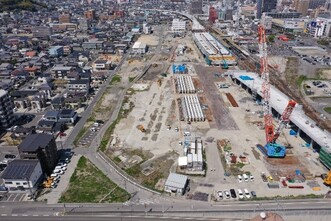

高架事業による新駅舎や「JR松山駅だんだん通り」店舗の工事車両の駐車などに影響のない土地(写真下部)は工事が完了しています。

令和5年(2023年)10月時点

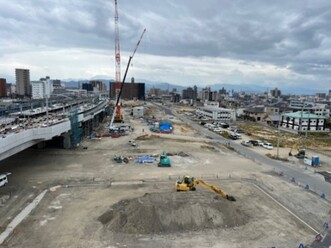

高架の西側を活用しながら高架上部の工事が進んでいます。

令和5年(2023年)4月時点

高架の西側を資材置き場として活用しながら高架工事が進んでいます。

令和4年(2022年)4月時点

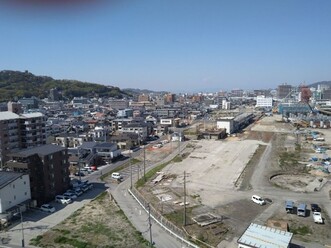

土地区画整理事業による西側の住宅地(写真左)の工事が完成しました。

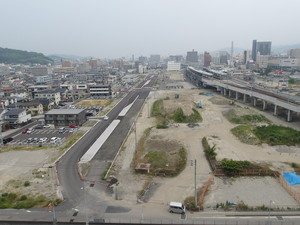

令和3年(2021年)11月時点

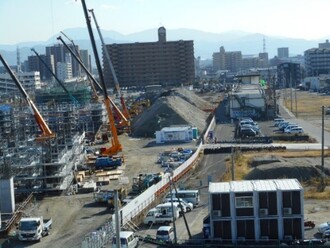

既存線のない高架の西側を工事ヤードや作業場として活用しながら高架工事が進んでいます。

令和3年(2021年)5月時点

JR松山駅付近の高架工事が始まっています。

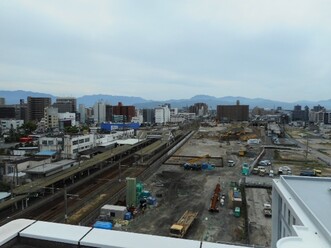

着工前(平成25年(2013年)5月時点)

PDF形式のファイルを開くには、Adobe Acrobat Reader DC(旧Adobe Reader)が必要です。
お持ちでない方は、Adobe社から無償でダウンロードできます。
Get Adobe Acrobat Reader DC (新規ウインドウで開きます。)Adobe Acrobat Reader DCのダウンロードへ

お問い合わせ

交通拠点整備課

〒790-8571 愛媛県松山市二番町四丁目7-2 本館7階

電話:089-948-6508

E-mail:koutuukyoten@city.matsuyama.ehime.jp

本文ここまで
